1.2月份工程總體進度
數據由廣東石化公司工程管理部提供

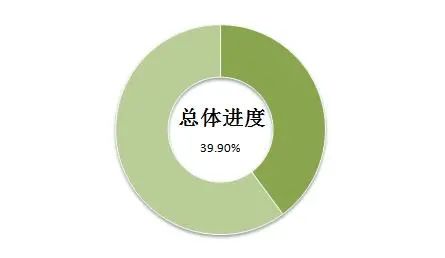

總體進度
設計、采購權重各占20%,施工權重占60%。

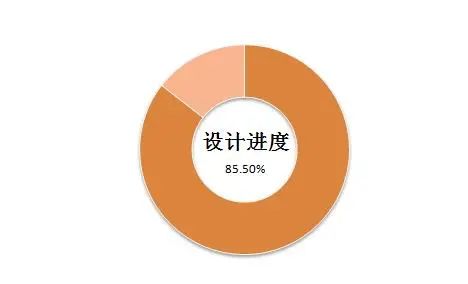

設計進度
樁基出圖91.4%;混凝土出圖81.0%;地管出圖86.9%;鋼結構出圖60.6%。
采購進度
設備訂貨97.3%;到貨7.5%。
施工進度
樁基完成85.8%;混凝土工程完成60.0%;地管完成55.8%;鋼結構安裝完成7.3%;現場儲罐安裝完成61.7%;其他各類工藝設備安裝完成4.6%。

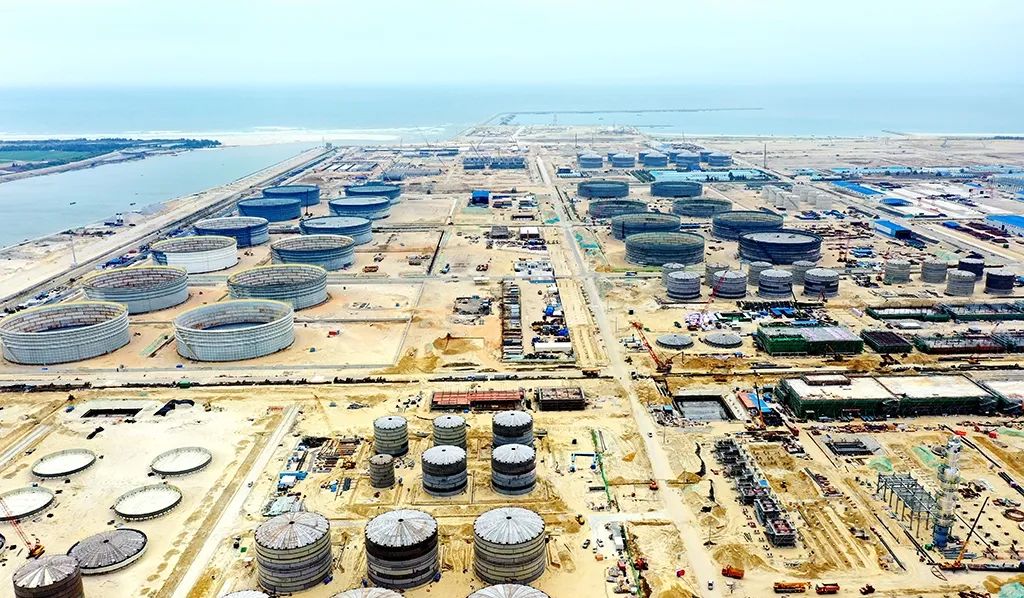

現場進度

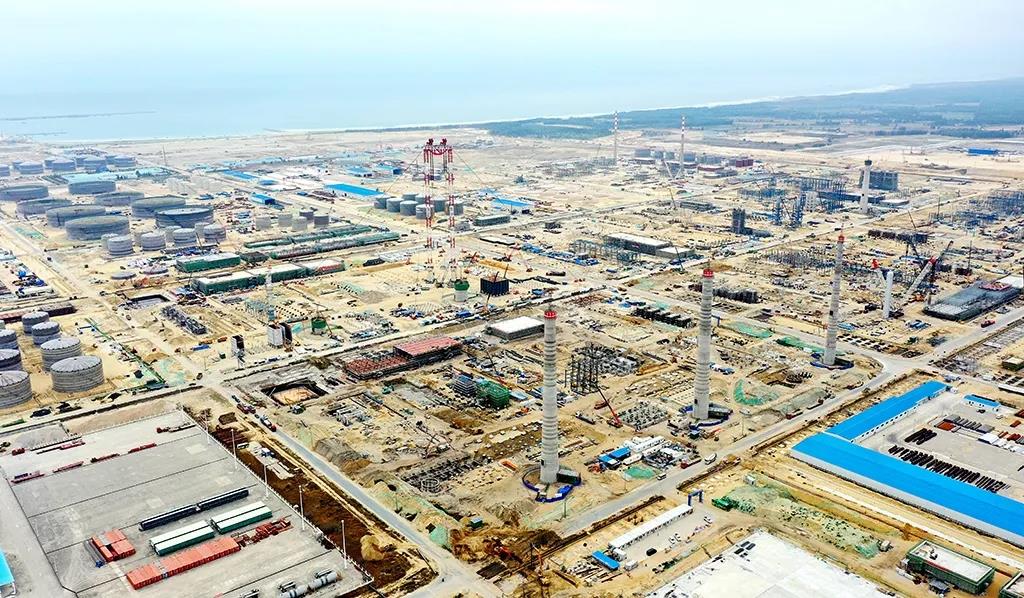

2月份,新開工14個主項,全項目累計已開工185項,累計開工比例90.7%,主體裝置及關鍵路徑上的主項單元已全部開工。全項目投入人力12729人,投入各類機械設備3069臺/套。
2.關鍵路徑進展
混凝土工程完成進度對比圖
乙烯裝置

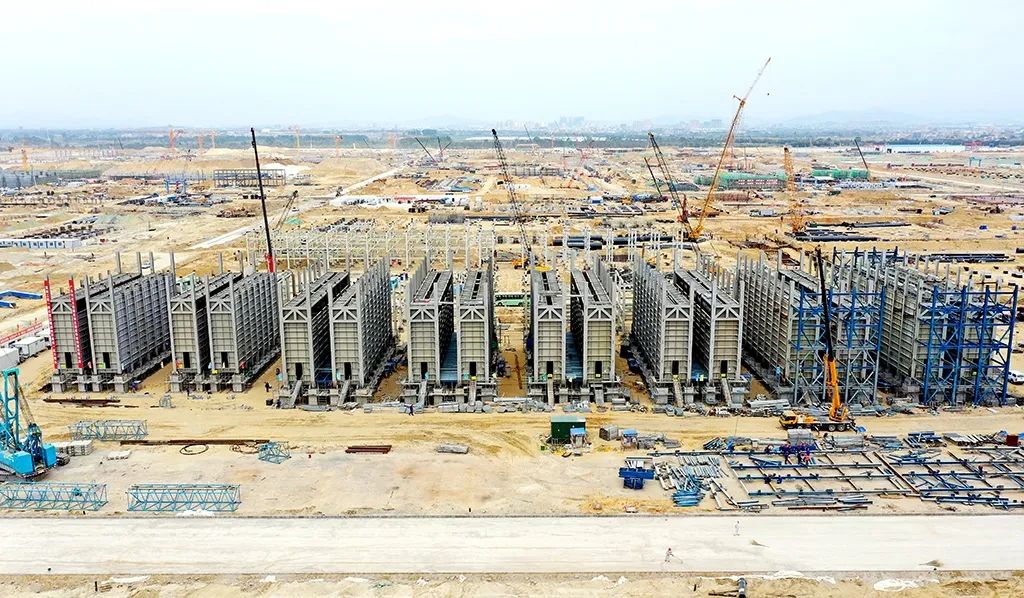

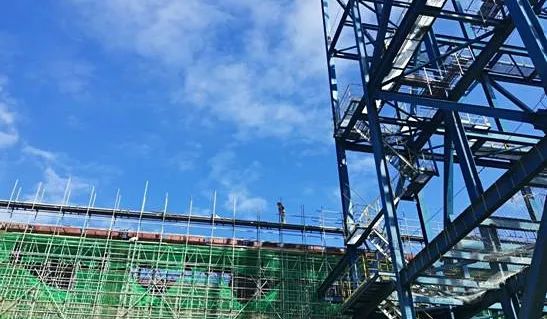

地管完成69.2%;8臺裂解爐爐體總計14519噸(含附屬鋼結構),已安裝完成3150噸,完成21.7%;裂解爐輻射室爐管吊裝;裂解氣壓縮機、乙烯壓縮機、丙烯壓縮機上部結構腳手架搭設。

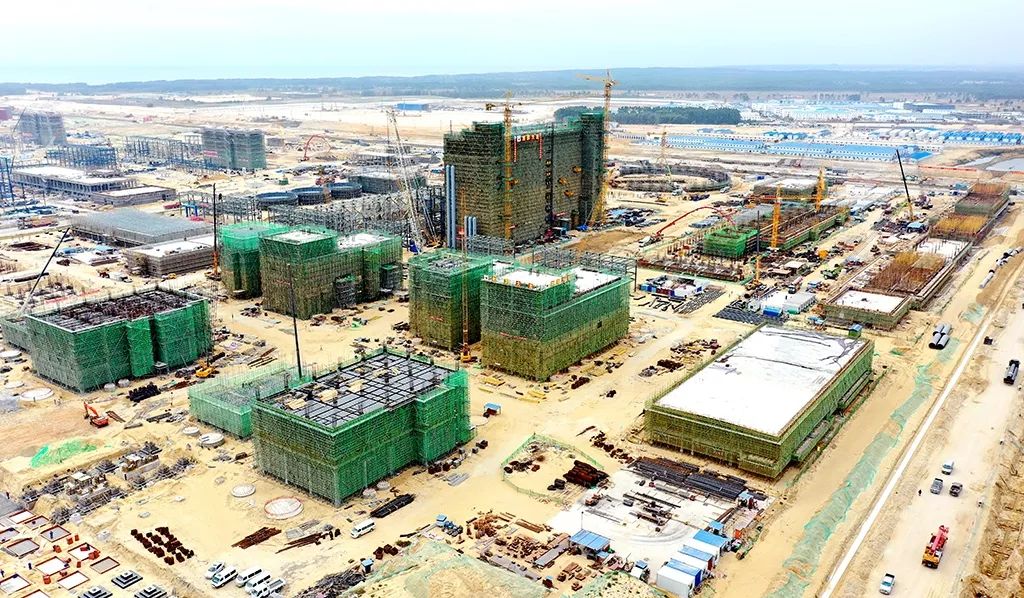

芳烴聯合裝置

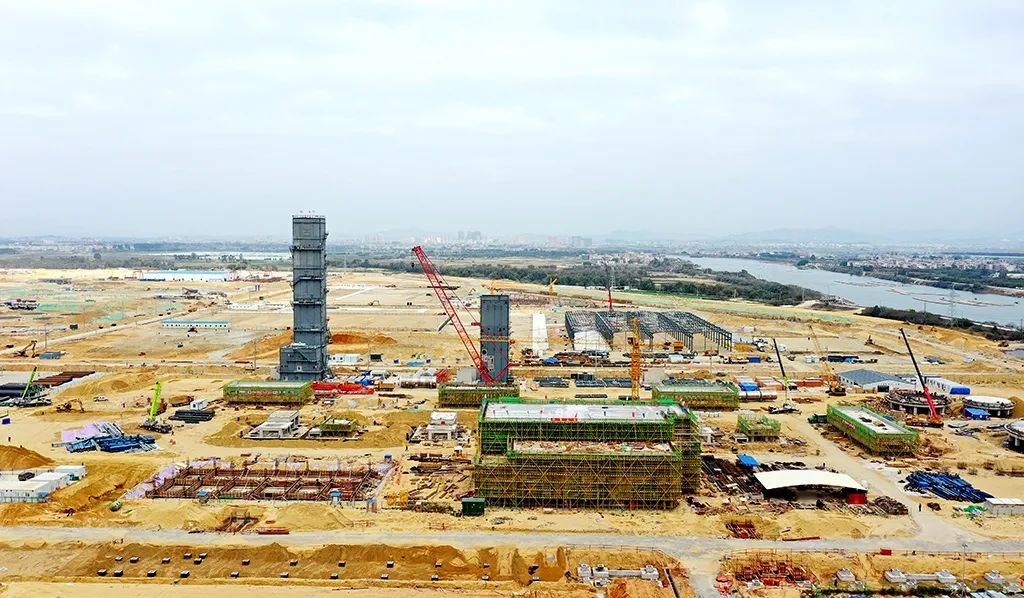

地管完成10.4%;10區、70區煙囪筒體施工;壓縮機基礎上部短柱澆筑;機柜間主體澆筑完成,加熱爐輻射段安裝。
POX裝置
地管完成67.5%;鋼結構完成19.8%;灰水處理鋼結構安裝40%;碳洗塔結構安裝80%。

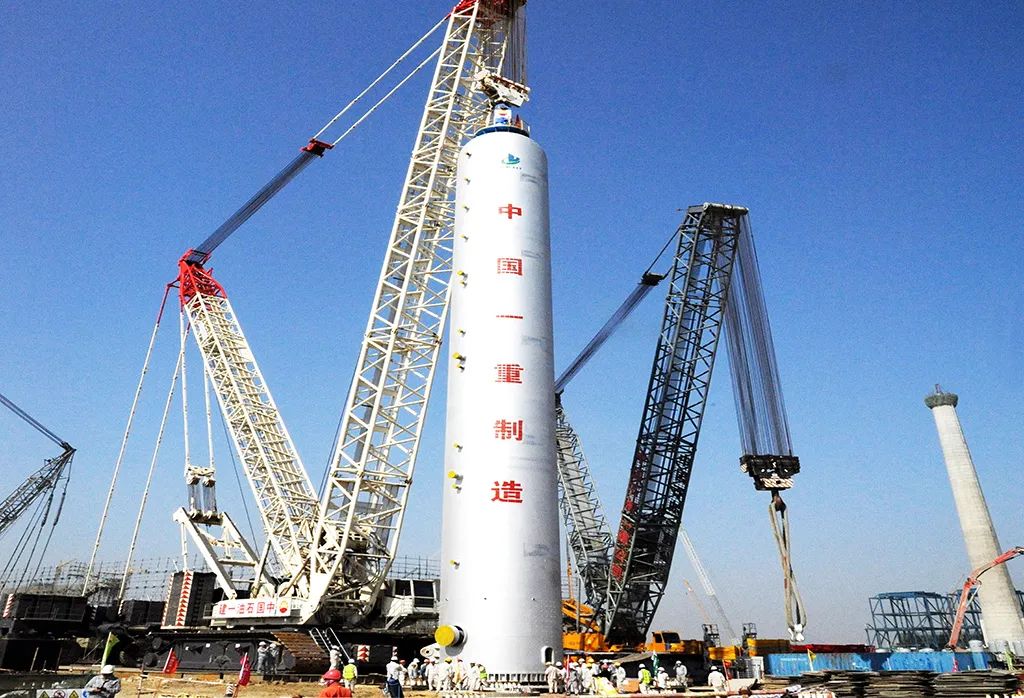

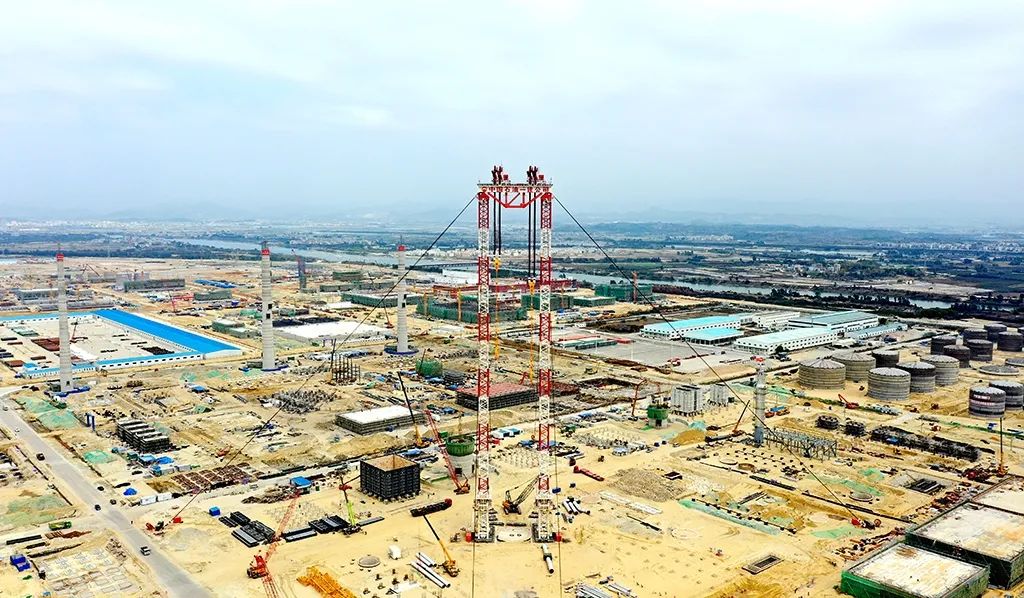

220KV總變
主要電氣設備490臺,到貨390臺(到貨比例80%),累計安裝就位315臺,完成64.3%;電纜已敷設完成38.5%。

動力中心
地管完成100%;鋼結構完成76.2%;鍋爐水冷壁組對、空預器焊接;主廠房變電所16m層1-22軸梁板柱混凝土澆筑;煙囪施工。
空分、空壓
1#、2#、3#增壓、空壓基礎頂板砼澆筑;氮壓縮機、機柜間基礎澆筑。
污水處理場及事故水池

二級PACT池底板澆筑,中和均質池、A/O生化池池壁澆筑。
3.項目節點
◆芳烴聯合裝置中油一建龍門吊已安裝就位。

◆2月27日,隨著220千伏變電站最后一臺240MVA主變壓器順利進場,標志著220千伏變電站全面進入安裝調試階段。
◆2月21日四聯合柴油加氫裝置II關鍵設備,總重量1200噸的加氫反應器吊裝就位。標志著四聯合現場施工由土建施工進入了設備安裝階段。
